    Chi phí đầu tư vào tòa tháp "xây dở" giữa lòng Hà Nội

    • DSPL

    (ĐS&PL) - Theo nội dung kết luận số 402 của Thanh tra Bộ Xây dựng, thì cao ốc Vicem Tower đã được đầu tư với mức chi phí là 714.975.478.784 đồng.

    Theo nội dung kết luận số 402 của Thanh tra Bộ Xây dựng thì cao ốc Vicem Tower đã được đầu tư với mức chi phí là 714.975.478.784 đồng.

    Số liệu trên được Thanh tra Bộ Xây dựng nêu ra tại Kết luận số 402 ngày 14/10/2016 khi yêu cầu Vicem đẩy nhanh việc chuyển nhượng Trung tâm điều hành và giao dịch VICEM (Vicem Tower) khi có sự chấp nhận của Thủ tướng.

    Vicem Tower do Tổng Công ty công nghiệp xi măng Việt Nam làm chủ đầu tư được xây dựng trên địa điểm lô 10E6 khu đô thị mới Cầu Giấy, Hà Nội và được khởi công từ giữa năm 2011; dự kiến hoàn thành 3 năm sau đó. Tuy nhiên đến nay, công trình này mới chỉ xây xong phần thô, bị báo chí gọi là  "cao ốc xác khô" giữa lòng thủ đô.

    Theo chủ đầu tư, Vicem Tower được xây dựng làm trụ sở làm việc, văn phòng cho thuê và kinh doanh thương mại. Tòa tháp này được thiết kế xây dựng với quy mô hạng A trên diện tích 8.476 m2, bao gồm tòa nhà cao 31 tầng nổi và 4 tầng hầm, với tổng diện tích sàn khoảng 78.270m2, trong đó phần nổi khoảng 54.000m2, đáp ứng 200 chỗ đỗ xe ngầm.

    Với tổng vốn đầu tư lên đến 2000 tỷ đồng, Vicem Tower từng được kỳ vọng là công trình điểm nhấn trong khu vực, tuy nhiên sau màn khởi công hoành tráng, đến nay, công trình đang có dấu hiệu ngưng tiến độ.

    Trước đó, báo chí đã đăng tải, tại Kết luận số 402 của Thanh tra Bộ Xây dựng, trong quá trình thanh tra 20 công ty trực thuộc Tổng công ty Xi măng Việt Nam (Vicem) đã phát hiện nhiều sai phạm.

    Cụ thể, các đơn vị này phải khắc phục hơn 326 tỷ đồng nộp các khoản thuế nợ vào ngân sách Nhà nước. Toàn bộ 20 công ty được thanh tra đã khắc phục, thu hồi, giảm các khoản công nợ phải thu lên tới 3.121 tỷ đồng. Tuy nhiên, tính đến thời điểm 31/12/2015, số công nợ phải thu của 20 công ty trực thuộc Vicem vẫn còn hơn 937 tỷ đồng.

    Các khoản phải thu tại 12 công ty thành viên ngày càng tăng, 5 công ty không bảo đảm khả năng thanh toán nợ ngắn hạn, 10 công ty có tốc độ gia tăng vốn năm 2015 thấp hơn năm 2014...

    Cũng theo nội dung Kết luận này, thì đến thời điểm ngày 31/12/2014, vốn chủ sở hữu của Công ty mẹ Vicem là hơn 12.360  tỷ đồng; vốn điều lệ là 11.958 tỷ đồng. Như vậy, công ty mẹ đã tăng vốn vượt vốn điều lệ nhưng chưa có Quyết định của Bộ Xây dựng là chưa phù hợp với điểm b, Khoản 2 Điều 1 Nghị định số 71/2013/NĐ- CP ngày 11/7/2013 của Chính phủ.

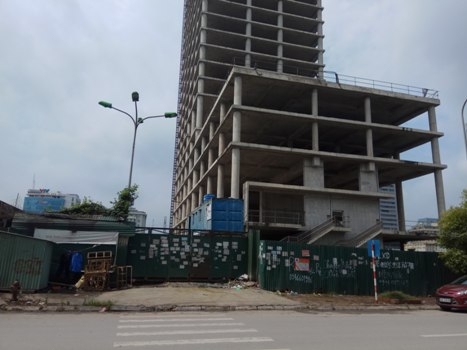

    Tòa cao ốc của Vicem Tower hiện mới chỉ hoàn thiện phần thô và dự án có dấu hiệu ngưng tiến độ

    Và để tránh tồn đọng vốn đã đầu tư vào 03 dự án với tổng số tiền đầu tư là 812.354.928.321 đồng, Thanh tra yêu cầu Công ty mẹ Tổng công ty tiếp tục thực hiện hoặc chuyển đổi dự án đầu tư xây dựng Nhà máy kết cấu bê tông - VLXD không nung tại KCN Đông Hồi (huyện Quỳnh Lưu, Nghệ An) với tổng số tiền đã đầu tư là 37. 297.583.264 đồng. Đồng thời, đẩy nhanh các thủ tục theo quy định để tiếp tục thực hiện Dự án đầu tư xây dựng Khu tổng hợp số 122 Vĩnh Tuy, Hai Bà Trưng, tp. Hà Nội; Chuyển nhượng dự án trung tâm điều hành và giao dịch VICEM phù hợp quy định khi có sự chấp thuận của Thủ tướng Chính phủ với tổng số tiền đã đầu tư là 714.975.478.784 đồng.

    Link bài gốcLấy link
    https://doisongphapluat.nguoiduatin.vn/dspl/chi-phi-dau-tu-vao-toa-thap-xay-do-giua-long-ha-noi-a184996.html
    Zalo

    Cảm ơn bạn đã quan tâm đến nội dung trên.

    Hãy tặng sao để tiếp thêm động lực cho tác giả có những bài viết hay hơn nữa.

    Đã tặng:
    Tặng quà tác giả
    BÌNH LUẬN
    Bình luận sẽ được xét duyệt trước khi đăng. Xin vui lòng gõ tiếng Việt có dấu.
    Tin liên quan
